Prefeitura entrou com ação de “obrigação de fazer” contra a Elektro em razão da demora para a retirada dos postes que ficaram no meio da avenida Princesa Isabel após a obra de reurbanização
Conforme explicou o procurador municipal Dr. José Roberto Campos, há mais de dois meses a Prefeitura vinha cobrando a retirada dos postes que ficaram no meio da avenida após a obra de reurbanização. Sem êxito, a administração municipal ajuizou uma ação de “obrigação de fazer” contra a concessionária.
A Secretaria Municipal de Assuntos Jurídicos solicitou uma liminar em razão da urgência, o que foi deferido pelo juiz Carlos Mendes, da Vara Distrital de Ilhabela. Além da demora para a realização do serviço e do risco de acidentes, a Prefeitura ainda citou o preço abusivo cobrado pela empresa.

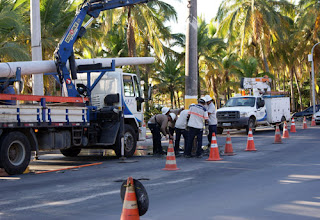

A Justiça determinou prazo de 10 dias para a retirada dos 10 postes, arbitrando uma multa diária de R$ 1 mil por poste na avenida. Durante este período, os postes estiveram sinalizados com cones e faixas refletivas.
As obras que estão em andamento em vários pontos entre a Praia do Perequê e o Itaguassu integram a 4ª fase da obra de reurbanização e incluem alargamento da avenida, canalização de águas pluviais, padronização de calçadas e de ciclovias e faixas elevadas para travessia de pedestres.
Da Ponte Telma de Assis até o Itaguassu o pavimento já foi concluído e foi executado em bloco de concreto intertravado. O investimento total da quarta fase da reurbanização é de R$ 3,4 milhões conquistados junto ao Departamento de Apoio ao Desenvolvimento das Estâncias – DADE.
A Avenida Princesa Isabel já passou por obras de urbanização desde a Rotatória da Barra Velha, foi duplicada e ganhou calçadas, ciclovia, ponte, faixas elevadas para travessia de pedestres, jardins e baias de acesso aos bairros.
fonte: Ass. Comunicação PMI
